對于酒店裝修這種大型的工程,投資者就會花大價錢來裝修,一家酒店想要吸引到更多的消費者,往往就在于酒店裝修方面的出彩。眾所周知,不花錢當然無好貨,花了錢也不一定就很好,我們在裝修酒店的時候,講究”精“,但也要將錢花到刀刃上。今天就帶大家來了解下酒店裝修施工的工藝流程和施工操作要點。
1、工藝流程
基層處理、濕潤基層、找規矩、做灰餅、設置標筋、抹底層、中層灰、彈線、貼分格條、刮素水泥漿一抹面層水泥石子漿、刷洗面層、起分格條、養護。
2、施工操作要點:
(1)基層清理、濕潤: 一般深圳裝修公司會檢查門窗洞口位置尺寸,混凝土結構和砌體結合處以及電線管、消火栓箱、配電 箱背后釘好鋼絲網,接線盒堵嚴;清掃墻面上浮灰污物和油漬等,并灑水濕潤;混凝土表面應鑿毛或在表面灑水濕潤后涂刷1 : 1水泥砂漿(加適量膠粘劑);加氣混凝土,應刷界面劑,并抹強度不大于M5的水泥混合砂漿;基層墻面應充分濕潤,打底前每天澆水兩遍,使滲水深度達到8?10mm,同時保證抹灰時墻面不顯浮水;
(2)找規矩、做灰餅、標筋:四角規方、橫線找平、立線吊直、彈出準線和墻裙、踢 腳板線。
(3)彈線、粘貼分格條:中層砂漿六七成干時,按設計要求和施工分段位置彈出分格線,并貼好分格條。分格條可使用一次性成品分格條;也可使用優質紅松木制作的分格條,粘貼前應用水 浸透(一般應浸24h 以上)。分格條用素水泥漿粘貼,兩邊八字抹成45度為宜。
(4)刮素水泥漿:根據中層抹灰的干燥程度澆水濕潤,接著刮水灰比為0. 37-0. 40的水泥漿一道。
(5)抹面層水泥石子漿:面層厚度視石粒粒徑而定,通常為石粒粒徑的2.5倍,各種基層上分層做法見下表 ,水泥石粒漿(或水泥石灰膏石粒漿)的稠度應為50?70mm。

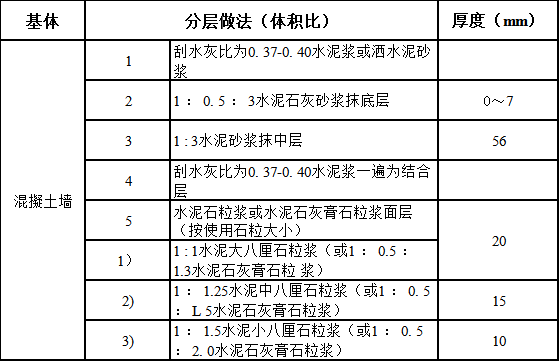

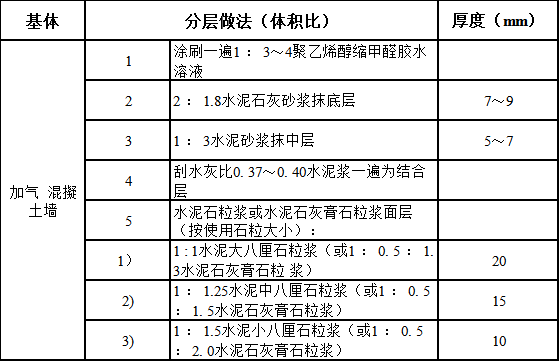

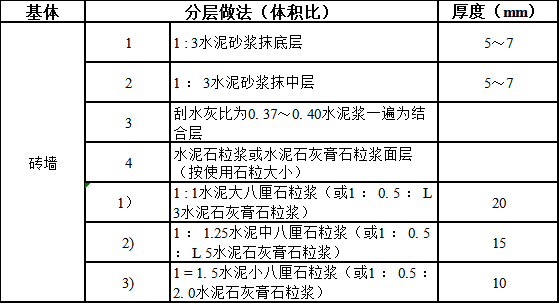

石粒裝飾抹灰在各種基體上分層做法
3、所需機具設備:
深圳公裝公司會根據不同形式的裝飾抹灰,選用不同的機具設備。一般有:磅秤、攪拌機、鐵板 (抹灰用)、孔徑5mm篩子、鍬、灰鎬、灰勺、灰桶、抹子、大小杠、擔子板、粉線包、 水桶、箸帚、鋼筋卡子、手推車、膠皮水管、八字靠尺、分格條、手壓泵、斧、細砂輪 片、空壓機(排氣量0. 63m3/min,工作壓力60-80N/cm2)噴斗、噴栓等。
小編總結的這幾點內容基本上酒店裝修施工 都適合使用,不但可以保證安全,操作起來也簡單,可以讓工程進度和工程質量得到提高。
