墻面干掛石材施工方案
1、施工工藝
工藝流程:彈線找規矩→安裝預埋件→龍骨固定和連接→石板開槽→掛件安裝→石板安裝。
(1)彈線找規矩:
(A)在墻面上彈出構造柱及圈梁位置線,便于龍骨固定。
(B)按照墻面分格圖,在墻面上彈出石材的分塊線。
(C)在墻面上,根據石材的分塊線和石板開槽位置彈出縱橫向龍骨位置線。縱龍骨間距≤1200mm,橫龍骨位置根據石材大小確定。
(D)在墻地面上彈出石材完成面線,與軸線控制線找方正。
(2)龍骨固定和連接:
(A)縱龍骨固定:先用角碼通過 M12 膨脹螺栓與墻面固定,縱龍骨與角碼三面滿焊連接。注意角碼安裝位置為混凝土結構時,角碼可用膨脹螺栓直接與混凝土結構連接固定,若角碼安裝位置為非混凝土結構時,則需使用兩塊鋼板通過四顆穿墻螺栓將 墻體夾住固定,鋼板表面為鍍鋅,角碼與鋼板焊接固定,鋼板外表面低于墻體抹灰完成面 10mm。角碼橫向間距 1200mm,縱向間距≤2000mm,縱龍骨與地面用地錨板使用角 碼固定,角碼與縱龍骨三面滿焊。
(B)橫龍骨固定:橫龍骨按照石材規格與縱龍骨焊接固定,需滿焊。
(C)焊接:宜先焊接豎向龍骨,經檢查合格后按分塊線位置焊接水平龍骨。水平龍骨焊接前應根據石板尺寸、掛件位置提前進行打孔,孔徑一般大于固定掛件螺栓的1~2mm,左右方向最好打成橢圓形,以便掛件的左右調整。
(D)經檢查水平高度和焊接縫合格后將焊渣敲干凈。
(E)涂刷防銹材料:龍骨骨架完成后需在清理后的焊點上涂刷 2 遍防銹漆,要求涂刷均勻,不得漏刷。
(3)石板開槽:
將石板臨時固定,用云石機在石板的上下邊各開兩個短平槽。短平槽長度不小于100mm,在有效長度內槽深不宜小于 15mm;開槽寬度宜為 6~7mm。弧形槽的有效長度不小于 80mm。兩掛件間的距離不大于 600mm。石板開槽后不得有損壞或崩邊現象,槽口打磨成 450 倒角,槽內光滑、潔凈。開槽后將槽內的石屑吹干凈,使用石材防護劑 作槽內封閉。晾干后才可施工。
(4)掛件安裝:將掛件用螺栓臨時固定在橫龍骨的打眼處,安裝時螺栓的螺帽朝上,同時應將平墊、彈簧墊安放齊全并適當擰緊。將首層石板逐塊進行試掛,位置不相符時調整掛件的左右使其相符。
(5)石板安裝:石板安裝時,如沿地面的掛件無法按正常方法施工,可采取以下方法:在地面標高線向上的墻面100mm 高處安裝水平龍骨,并固定不銹鋼干掛件。 在石板背面按掛件位置開斜槽,在斜槽內抹上膠再插到掛件上,調整好石材的平整度、 垂直度后將上部的掛件支撐板插入抹膠后的石板槽并擰緊固定掛件的螺栓。要求墻地對縫墻面與地面石材縫隙不得大于 1mm 并且寬窄均勻。
2、質量要求:
墻面石材干掛施工質量要求符合《建筑裝飾裝修工程質量驗收規范》(GB50210—2001)的規定。
(1)主控項目
(A)干掛石材墻面所用的材料的品種、規格、顏色、性能和等級,符合設計要求及國家產品標準和工程技術規范的規定。石材的彎曲強度不小于 8.0MPa;吸水率小于 0.8%。干掛石材墻面的不銹鋼掛件厚度不小于 3.0mm。
(B)干掛石材墻面的造型、立面分格、顏色、光澤、花紋和圖案符合圖紙要求,石材不得有明顯色差。
(C)石材板孔、槽的數量、深度、位置和尺寸符合設計要求。
(D)干掛石材墻面安裝工程的后置埋件、連接桿的數量、規格、位置、連接方法和防腐處理必須符合設計要求。后置埋件的現場拉拔強度必須符合設計要求。飾面板安裝必須牢固。
(E)金屬框架和連接件的防腐處理符合交底要求。
(F)干掛石材墻面的防火、保溫、防潮材料的設置符合設計要求,填充密實、均勻、厚度一致。
(G)石材表面板縫拼接為密拼處理。
(2)一般項目:
(A)干掛石材墻面的表面平整、潔凈、色澤一致,無污染、缺損和裂痕。石材顏色協調一致,無明顯色差,無明顯修痕。石材表面無泛堿等污染。
(B)石材接縫橫平豎直、寬窄均勻;陰陽角石板壓向正確,板邊合縫順直;凹凸線出墻厚度一致,上下口平直;石材面板上洞口、槽邊套割吻合,邊緣整齊。

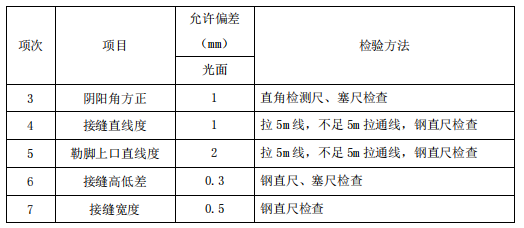

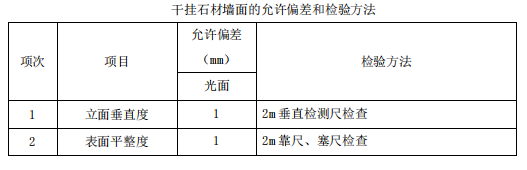

(3)干掛石材墻面的允許偏差和檢驗方法應符合下表的規定:
