滿堂腳手架搭設方案
本工程 1#樓東大堂、西大堂、北大堂及二、三層報告廳施工區域標高較高,施工面積較大,天花、墻面高處作業點多,施工考慮搭設滿堂腳手架。
1、腳手架設計

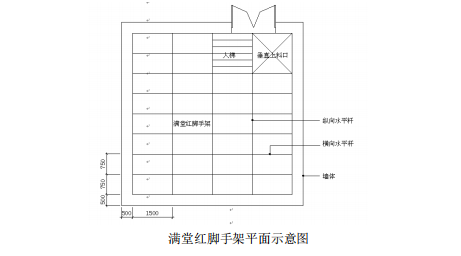

A、滿堂紅腳手架設計為:立桿縱距 1.5m,橫距 1.5,步距 1.8m,掃地桿距墊板高度 200mm,作業面距頂板 2m 左右,作業面在每個縱跨中間部位加設一道水平橫桿,鋪 腳手板并壓固,外圍設 1.1m 高護欄;外圍支搭連續剪刀撐,從中間部位每隔四排立桿支搭連續剪刀撐;滿堂紅腳手架在入口處搭設人梯及預留垂直上料口,供施工人員上 下及材料運輸;腳手架四周距墻面留 500mm 距離作為墻面施工作業面,搭設高度根據頂棚距地高度不同分別調整,搭設示意見下圖。
2、施工準備
(1)人員配備
選用有多年操作經驗的熟練架子工,全部架子工持證上崗,架子工入場后,安全員對架子工做好三級安全教育和專項安全技術交底。
(2)材料準備

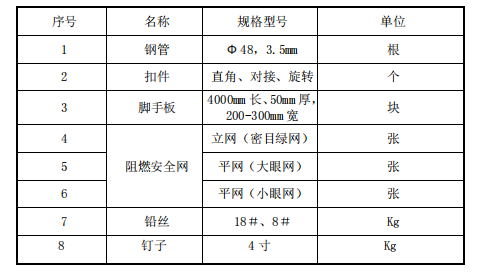

深圳辦公室裝修設計
(3)嚴格控制進場材料質量,由項目專職安全員對進場的腳手架材料進行檢查,并詳細填寫檢查記錄,禁止使用規格和質量不合格的桿及配件;經檢查合格的構配件應按品種、規格分類,堆放整齊、平穩;
(4)將安全防護用具及各種防護措施落實到位。
(5)地面采取保護措施進行保護。
(6)測量人員根據現場尺寸進行放線定位,排布立桿位置,準備進行搭設。
3、腳手架搭設
(1)工藝流程
室內滿堂紅腳手架施工流程:鋪設墊板→擺放掃地桿→樹立桿→安裝縱、橫向水平桿(與各立桿扣緊)→安裝剪刀撐→安裝操作平臺縱、橫向水平桿→鋪設操作平臺 板→綁扎操作平臺防護欄桿、做擋腳板、掛安全網。
(2)滿堂紅腳手架搭設
1)搭設前對進場的腳手架桿配件進行嚴格檢查,禁止使用規格和質量不合格的桿配件。腳手架的構配件(加工應符合產品的設計要求、確保能可靠連接):鋼管端部切口應平整,禁止有明顯變形、裂紋和嚴重銹蝕的鋼管;連接件要使用與鋼管徑相配合 的,符合現行標準的可鍍鑄鐵扣件,嚴禁使用加工不合格、銹蝕和的裂紋的扣件;腳手板 50×250 松木板,兩端用 10~14 號鉛絲捆緊,禁止使用有扭紋、破裂的木板。
2)腳手架的搭設作業,必須在統一指揮下嚴格按照規定程序進行:按施工設計放線、鋪墊板、標定立桿位置;應按定位依次豎起立桿,將立桿與縱、橫向掃地桿連接固定,然后裝設第 1 步的縱、橫向水平桿,校正立桿垂直之后予以固定,并按此要求繼續向上搭設;剪刀撐、斜桿等整體位結桿件應隨搭升的架子一起及時設置。
3)在腳手架立桿底端上 200mm 處遍設縱向、橫向掃地桿,并與立桿連接牢固。
4)立桿的部分左、右、上、下立桿與平桿的接頭位置要相互錯開,同時置于不同的構架框格內。
5)外側面滿設剪刀撐,按 45°~60°搭設,斜桿應與腳手架基本構架連接。剪刀撐要隨架子同時搭設,確保架子穩固。
6)腳手板的鋪設應符合規定:腳手架的操作面必須滿鋪腳手板,不得有空隙、探頭板和飛跳板;腳手板應鋪平、鋪穩,必要時應予以綁扎固定;腳手板采用對接平鋪時,在對接處加設 2 排橫桿,距離應控制在 100-200mm 之間。鋪板嚴禁出現端頭超出支承橫桿 250mm 以上未作固定的探頭板。
7)工人在進行搭設作業時,必須帶安全帽和佩帶安全帶,不得單人作業。在搭設的過程中不得隨意修改設計。
8)作業面集中荷載的作用點應盡量避開水平桿件的中部,盡量靠近立桿,另外增加抗滑備卡。

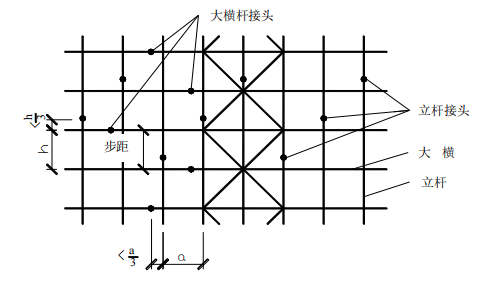

9)立桿與橫桿的接頭位置,詳見下圖。
(3)上人之字型馬道搭設
之字形馬道自下而上和腳手架連接,連接部位應設置在馬道轉向節點處或中部豎線上,連接間距取不大于三米;馬道兩側和休息平臺外圍均按規定設置擋腳板和欄桿;腳手板的支撐跨度為 0.75-1.0 米;腳手板順鋪時,接頭采用搭接時,板下端與腳手架橫桿綁扎固定,以下腳手板的預板頭壓上腳手板的底板頭,起始腳手板的底端應可靠頂固,以避免下滑。板頭棱臺用三角木填順;接頭采用平接時,接頭部位用雙橫桿, 間距 200-300 毫米;斜道面上應每隔 250-300 毫米設置一道防滑條。
(4)支搭注意事項
1)所有大橫桿、剪力撐端頭不得少于 15 厘米。
2)所有卡扣鋼管必須使用合格材料,支搭卡扣擰緊度必須達到 40-60NM。
3)操作人員必須持證上崗,嚴格按照操作規程和交底支搭。
4)操作平臺與外架到出入口必須支搭戶頭棚,上鋪 5 厘米腳手版。
4、腳手架搭設質量的檢查、驗收
(1)檢查的內容:構架設計的各項規定,節點的可靠連接,立桿的垂直度和水平桿的水平偏差,作業層的鋪板和安全防護措施。
(2)檢查的時間:在搭設完畢后或使用半年之后,在遭受較大的震動后,在使用的過程中發生顯著的變形或異常情況時。
(3)經常檢查卸荷鋼絲繩的元寶彎是否有變化,確保鋼絲繩錨固結實。經常檢查架子上的鋼絲繩拉結點卡扣,避免出現卡扣脫落和滑移現象。
5、腳手架的安全生產保證措施
(1)建立安全生產保證措施
1) 成立安全生產領導小組,由項目經理擔任組長,在組織上保證安全生產。建立制度保證體系,落實崗位責任制,對于安全問題和隱患必須整改,處理結果要有備案。建立安全技術保證體系。投入保證體系,確保相應的施工生產安全工作能夠得到 資金投入方面的保證。
2)為了確保施工生產安全的各項措施得到落實,要做到做好技術交底,在執行建立交接檢查制度,在施工過程中嚴格操作規范,嚴格管理。
(2)安全生產措施
根據腳手架施工的特殊性,結合公司職業安全管理手冊等程序文件,要求施工時做到如下:
1)進入施工現場人員必須戴好安全帽,高空作業系好安全帶,穿好防滑鞋等,現場嚴禁吸煙。
2)施工操作時嚴禁打鬧;要集中精力作業;
3) 腳手架搭設人員必須是經過專業考核的架子工,上崗人員定期體檢,患有高血壓、心臟病、貧血等患者一律不得上腳手架施工作業;
4)上架作業人員上下腳手架一律走人行梯道,不允許攀爬架子;
5)腳手架驗收合格后,任何人不得擅自拆改,如需做局部拆改時,必須經技術人員同意后由架子工操作;
6)施工人員嚴禁高空投擲桿件、物料、扣件及其他物品、垃圾等;
7)使用的工具要放在工作袋內,防止掉落傷人;登高要穿防滑鞋,袖口、褲口要扎緊;
8)施工人員應做到活完料凈腳下清,確保腳手架施工材料不浪費。
6、腳手架拆除工程
(1)拆除腳手架前的準備工作應符合下列規定:
1)應全面檢查腳手架的扣件連接、支撐體系等是否符合構造要求;
2)應根據檢查結果補充完善施工組織設計中的拆除順序和措施,經主管部門批準后方可實施;
3)應由單位工程負責人進行拆除安全技術交底;
4)應清除腳手架上雜物及地面障礙物。
(2)拆除腳手架時,應符合下列規定:
拆除腳手架時,作業面有專人管理,在地上應有專人負責統一指揮,由于施工現場人比較多,要避免零配件墜落傷人。腳手架的拆除應按照搭設作業的相反程序進行,
同時應特別注意以下幾點:
1) 拆除順序:安全網→護身欄→檔腳板→剪刀撐→橫向水平桿→縱向水平桿→立桿→縱向支撐→傳遞至地面→按規格碼放→入庫或退租。
2)拆架人員必須系好安全帶,帶好安全帽,拆除前要設警戒區和安全技術交底。
3)拆除作業必須由上而下逐層進行,嚴禁上下同時作業;
4)當腳手架拆至下部最后一根長立桿的高度(約 9m)時,應先在適當位置搭設臨時拋撐,再進行腳手架拆除;
(3)卸料時應符合下列規定:
1)各構配件嚴禁拋擲至地面
2)運至地面的構配件應按規范的規定及時檢查、整修與保養,并按品種、規格隨時碼堆存放。
深圳市文豐裝飾創新科技有限公司,是一家致力室內外裝飾工程設計和施工于一體的公裝公司
,公司成立于2009年,注冊資金5000 萬元,設計團隊120 余人,項目管理人員80余人,施工人員500余人,具有建筑裝飾裝修工程設計與施工壹級,設計乙級資質,國家高新企業,可以承擔相應的建設工程總承包業務及工程設計,工程施工,項目管理和相關的技術與管理服務。
公司專注承接企業的裝修裝飾工程,同時配套為客戶提供電路、辦公家具、空調、消防、智能化的設計咨詢與指導。想客戶所未想到,做客戶認為做不到的事情,為客戶提供合理的執行方案。
詳情可致電131 2879 1431或是訪問網址:www.czrscj.com 進行咨詢,我們將會為您解決更多裝修設計難題。
本文標簽: 深圳辦公室裝修-深圳裝修設計公司 深圳裝修公司 裝修流程
全國服務熱線
